Dopravně-inženýrské opatření

Co je DIO a kdy ho potřebujete

DIO je dokumentace, která říká, jak se bude jezdit během stavby, výkopu nebo uzavírky. Tady najdete vysvětlení bez úředničtiny — co obsahuje, kdy je povinné a jak se schvaluje.

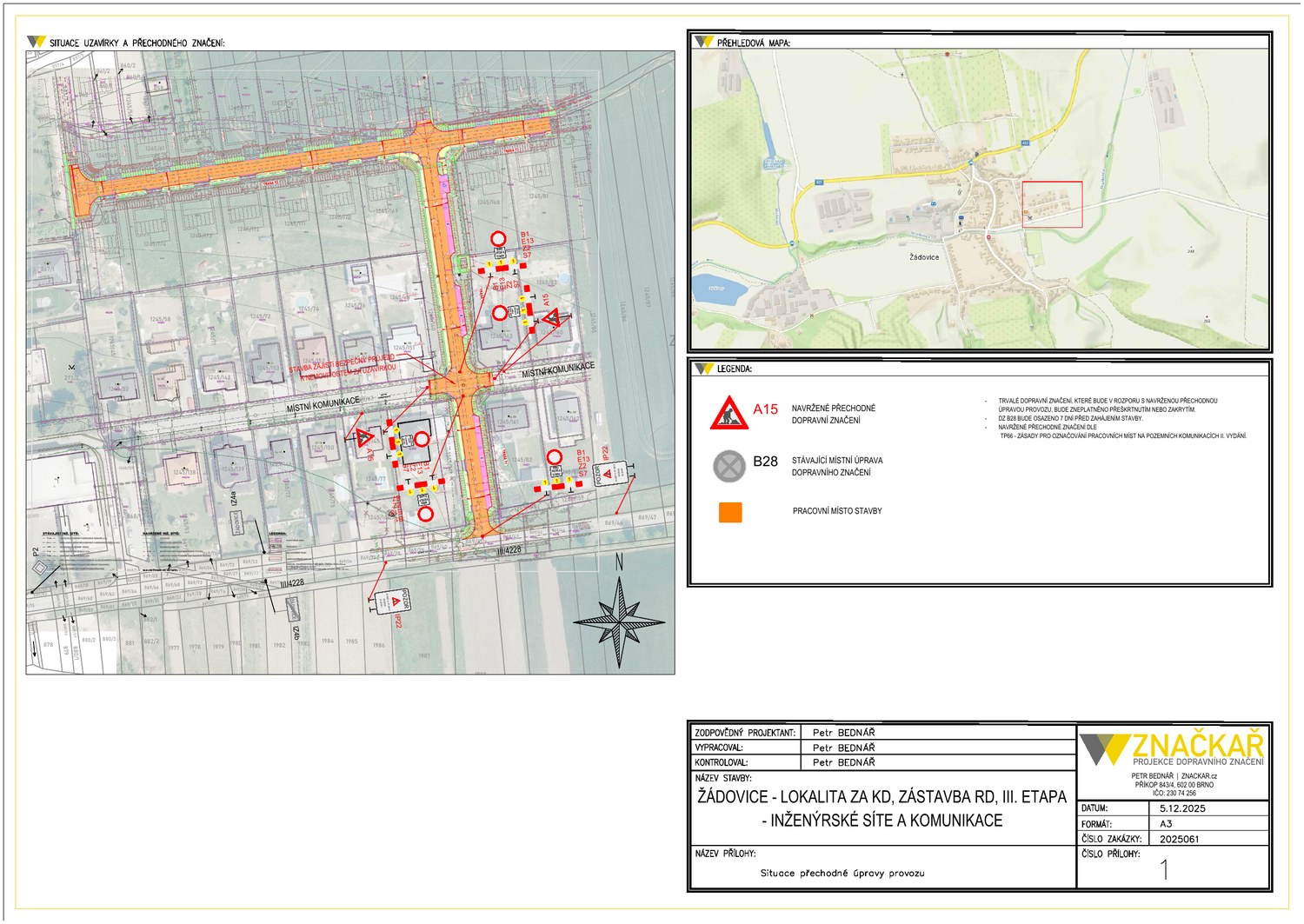

Situace přechodné úpravy provozu – reálný výkres DIO pro uzavírku a zástavbu rodinných domů v Žádovicích, zpracoval ZNAČKAŘ.cz
SITUACE PŘECHODNÉ ÚPRAVY PROVOZUreálný výkres · DIO
Základ

Co je DIO a k čemu slouží

Zkratka, kterou po vás najednou chce úřad i stavbyvedoucí. Tady je bez omáčky, co znamená.

DIO — dopravně-inženýrské opatření — je projektová dokumentace, která stanovuje, jak se bude jezdit a chodit během stavby, výkopu nebo uzavírky. Popisuje rozmístění přechodného dopravního značení, objízdné trasy, bezpečné vedení chodců, zachování přístupu složek IZS a provozní podmínky po dobu prací.

Prakticky: bez schváleného DIO nelze legálně umístit dočasné dopravní značení ani provést uzavírku. Je to podklad, na kterém stojí povolení celé akce — a podle kterého realizační firma osazuje značky na místě.

DIO × DIR — ať v tom máte jasno

DIO je plán (dokumentace, návrh dopravního řešení). DIR — dopravně-inženýrské rozhodnutí — je vyřízení povolení: projednání s úřady a získání stanovení a rozhodnutí. Často uslyšíte obojí; jedno je návrh, druhé razítka. V praxi řeším obě části společně.

Právní rámec: přechodná úprava provozu — § 77 zák. 361/2000 Sb. (opatření obecné povahy) · uzavírky a ZUK — § 24 a § 25 zák. 13/1997 Sb. · značky dle vyhl. 294/2015 Sb. · pracovní místa dle TP 66
Kdy ho potřebujete

Kdy potřebujete DIO?

Nejčastěji se DIO řeší ve stavebnictví a u inženýrských sítí. Když se kvůli vaší akci mění, jak se jezdí nebo chodí, dokumentace bude potřeba. Typické případy:

Výkopy a překopy

Přípojky sítí, opravy vodovodu či kabelů — kdykoliv se kope v komunikaci nebo u ní.

Uzavírky ulic a pruhů

Úplné i částečné uzavírky vozovky, jízdního pruhu nebo chodníku.

Stavební práce u silnice

Rekonstrukce, fasády, zábory, jeřáby — vše, co zasahuje do jízdního nebo pěšího prostoru.

Dočasné semafory

Kyvadlový (střídavý) provoz v jednom pruhu — se signálním plánem dle TP 81.

Objízdné trasy

Návrh a vyznačení objížďky, když trasu nelze projet přímo.

Kulturní a sportovní akce

Trhy, závody, koncerty — dočasné omezení provozu na dobu konání akce.

Obsah dokumentace

Co obsahuje DIO?

Rozsah se liší podle akce, ale kostra bývá podobná. Tohle jsou části, které úřad obvykle čeká:

01

Technická zpráva

Popis opatření, zásady, řešení dopravy během výstavby, odpovědnosti a termíny.

02

Situace (grafická část)

Výkres s rozmístěním značek; každá zakreslena symbolem a evidenčním číslem dle vyhlášky.

03

Schéma označení pracovního místa

Dle vzorových schémat TP 66 (Zásady pro označování pracovních míst).

04

Etapizace

Když se pracovní místo v čase posouvá nebo mění dopravní režim.

05

Objízdné trasy

Zvlášť pro osobní, nákladní i autobusovou dopravu, pokud to akce vyžaduje.

06

Přístup IZS a chodců

Zachování dosažitelnosti pro Policii, ZZS a HZS a bezpečný průchod chodců.

U větších staveb je DIO součástí projektové dokumentace v jejích stupních (DUR, DSP, PDPS). Pro kyvadlový provoz se doplňuje signální plán dle TP 81, pro posouzení průjezdnosti vlečné křivky dle TP 171 a ČSN 73 6102.

Postup

Jak se DIO schvaluje

Od prvního telefonu po osazení značek na místě. Kroky jdou po sobě — každý má svůj výstup.

Podklady a konzultace

Ujasníme lokalitu, termín, rozsah prací a dopad na provoz. Stačí adresa nebo mapa, termín a stručný popis — zbytek si dohledám.

Zpracování dokumentace

Připravím situaci, technickou zprávu a případné přílohy (etapizace, signální plán, vlečné křivky).

// dle TP 66

Projednání s dotčenými orgány

Vyjádření správce komunikace (ŘSD, KSÚS), obce a dopravců a písemné vyjádření dopravního inspektorátu Policie ČR. Rychlé zapracování připomínek.

// DOSS · DI PČR

Stanovení a povolení

Stanovení přechodné úpravy provozu formou opatření obecné povahy; u uzavírek navíc rozhodnutí o uzavírce a povolení ZUK. Žádost formálně podává zhotovitel — vyřídím ji za vás na plnou moc.

// §77 zák. 361/2000 · §24/25 zák. 13/1997

Realizace a obnova

Podle schváleného DIO osadí značení realizační firma; po skončení se komunikace vrátí do původního stavu. Osazení nezajišťuji — doporučím prověřené partnery a mohu provést kontrolní dozor.

Příslušnost úřadů

Kdo povoluje uzavírku a schvaluje značení

Rozhoduje se podle toho, čí je silnice a do jaké třídy patří. Proto se vždycky nejdřív ptáme: co je to za komunikaci?

Stanovení přechodné úpravy provozu · § 77 zák. 361/2000 Sb.
KomunikaceStanovení vydává
DálniceMinisterstvo dopravy
Silnice I. třídyKrajský úřad
Silnice II. a III. třídyObecní úřad ORP
Místní komunikaceObecní úřad ORP
Vždy po předchozím vyjádření Policie ČR – DI (u dálnic Ministerstva vnitra). Stejný § 77 platí i pro trvalé (místní) značení, jen s delší lhůtou vyřízení.
Uzavírka a ZUK · § 24 a § 25 zák. 13/1997 Sb.
KomunikaceRozhoduje silniční správní úřad
DálniceMinisterstvo dopravy (ŘSD)
Silnice I. třídyKrajský úřad
Silnice II. a III. třídyObecní úřad ORP
Místní komunikaceObecní úřad obce
Uzavírka i ZUK se projednávají s vlastníkem, obcí a Policií ČR.

Havárie? Značení jde hned

Hrozí-li nebezpečí z prodlení, úřad může stanovit přechodnou úpravu bez projednání a bez řízení o opatření obecné povahy — nejdéle na 60 dnů. Papíry pak dobíhají.

Kdy stanovení platí

U přechodné úpravy nabývá opatření obecné povahy účinnosti pátým dnem po vyvěšení; návrh se nedoručuje a nevyzývá se k připomínkám.

Co se platí

Stanovení ani rozhodnutí o uzavírce poplatek nenesou. Zpoplatněné je jen ZUK — správní poplatek podle doby (počtu dní) platnosti povolení.

Nejčastější dotazy

Časté dotazy k DIO

Krátké odpovědi na to, co lidi řeší nejčastěji, když plánují práce v komunikaci.

Co je to DIO?
Dopravně-inženýrské opatření — dokumentace, která řeší dočasné změny v dopravě během stavby, výkopu nebo uzavírky: rozmístění přechodného značení, objízdné trasy, vedení chodců a provozní podmínky. Je to povinný podklad pro povolení uzavírky i pro realizaci na místě.
Jaký je rozdíl mezi DIO a DIR?
DIO je dokumentace (návrh dopravního řešení). DIR — dopravně-inženýrské rozhodnutí — je vyřízení povolení: projednání s úřady a získání stanovení a rozhodnutí. Zjednodušeně jedno je plán, druhé razítka. V praxi řeším obojí společně.
Kdy potřebuji DIO?
Vždy, když zasahujete do provozu — při výkopech, uzavírkách ulic, pruhů či chodníků, stavebních pracích u komunikace, nasazení dočasných semaforů nebo objízdných tras. Když si nejste jistí, stačí se ozvat, rychle to posoudím.
Kdo povoluje uzavírku silnice?
Silniční správní úřad podle třídy komunikace: dálnice — Ministerstvo dopravy, silnice I. třídy — krajský úřad, silnice II. a III. třídy — obecní úřad obce s rozšířenou působností (ORP), místní komunikace — obecní úřad. Uzavírka se vždy projednává s vlastníkem, obcí a Policií ČR.
Kdo schvaluje dopravní značení?
Přechodnou úpravu provozu stanovuje podle § 77 zákona 361/2000 Sb. tentýž úřad podle třídy silnice (ministerstvo / krajský úřad / ORP) — po předchozím vyjádření dopravního inspektorátu Policie ČR, u dálnic Ministerstva vnitra.
Kdo podává žádost o stanovení?
Formálně zhotovitel stavby, resp. ten, v jehož zájmu se úprava provádí. Když chcete, vyřídím celou administrativu za vás na základě plné moci.
Můžu stanovení nebo uzavírku prodloužit?
Ne. Stanovení ani rozhodnutí o uzavírce či ZUK pojem „prodloužení termínu" neznají. Každá změna termínu nebo režimu je kompletní nové vyřízení — nová žádost, nové projednání se správcem komunikace, nové vyjádření Policie ČR a nové stanovení či rozhodnutí. Proto termíny nepodceňujte a počítejte s celým kolečkem znovu.
Kolik DIO stojí?
Cena závisí na rozsahu a složitosti: krátký výkop je jinde než etapová uzavírka se semafory a objízdnými trasami. Orientační cenu řeknu předem po zaslání lokality a termínu. Pozor na správní poplatky — samotné stanovení je bez poplatku, zpoplatněný je jen ZUK podle doby platnosti povolení.
Jak dlouho trvá vyřízení DIO?
Zpracování dokumentace obvykle 5–10 pracovních dnů podle rozsahu. Úřední vyřízení žádosti (stanovení, uzavírka i ZUK) běží do 30 dnů od podání. Reálně od zadání po vydání rozhodnutí počítejte 30–40 dnů — proto se to nevyplatí nechávat na poslední chvíli.
Potřebuji DIO i na malý výkop?
Ve většině případů ano. Úřady chtějí dokumentaci vždy, když se mění dopravní značení nebo se zasahuje do průjezdu či průchodu. U úplně drobných akcí mimo komunikaci může být režim mírnější — rád konkrétní situaci posoudím.
Zajistíte i schválení na úřadech a u Policie ČR?
Ano. Lze zařídit kompletní administrativu — žádost o stanovení přechodné úpravy provozu, rozhodnutí o uzavírce nebo zvláštním užívání komunikace a komunikaci s úřady, správci komunikací, dopravci i Policií ČR.
Osadíte značky i fyzicky na místo?
Samotnou realizaci (osazení značek) nezajišťuji — zpracovávám dokumentaci a vyřídím schválení. Na osazení doporučím prověřené partnery ve vašem regionu a mohu předání zkoordinovat.
ZNAČKAŘ.cz · Petr Bednář

Zpracování DIO pro vaši akci na klíč

10+ let praxe, celá ČR. Projekt DIO, projednání i vyřízení povolení. Napište lokalitu a termín — ozvu se s cenou, postupem a časovým rámcem.
